Le déroulement de la pose en toiture

Vous vous demandez concrètement comment se déroule la pose de panneaux solaires sur toiture ? Je vais vous expliquer tout ça en détail, étape par étape.

L’installation commence toujours par la sécurisation du chantier avec lignes de vie et harnais, puis les installateurs fixent des crochets dans la charpente en préservant l’étanchéité, installent les rails de support, et enfin montent les panneaux avec leurs raccordements électriques. La technique la plus courante est la surimposition (panneaux posés au-dessus des tuiles existantes), mais certains optent pour l’intégration au bâti qui remplace carrément des éléments de couverture… au prix d’une complexité bien supérieure et de risques d’infiltrations.

Attention, ces travaux nécessitent un vrai savoir-faire professionnel : respect des normes DTU 31.2, maîtrise de l’étanchéité, travail en hauteur sécurisé… On ne s’improvise pas installateur photovoltaïque ! D’ailleurs, seule une installation réalisée par un professionnel certifié RGE vous donnera accès aux aides financières et à la garantie décennale. Je vais vous détailler les gestes techniques, le matériel utilisé, et surtout vous montrer pourquoi certains points critiques justifient absolument l’intervention d’un pro qualifié.

Préparation du chantier et mise en sécurité

Avant même de toucher au premier panneau, il faut impérativement sécuriser la zone d’intervention… car une chute de toiture, croyez-moi, ça ne pardonne pas !

La sécurisation de la zone d’intervention

La mise en sécurité du chantier n’est pas négociable : les installateurs professionnels déploient systématiquement des lignes de vie temporaires fixées à la charpente, portent des harnais antichute conformes aux normes, et montent un échafaudage si la configuration du toit l’exige. Le périmètre de chantier est balisé au sol pour protéger les personnes circulant aux abords de la maison, et surtout, on ne monte jamais sur un toit par temps de pluie, de vent fort ou de gel… les tuiles deviennent alors aussi glissantes qu’une patinoire !

Voici les équipements de sécurité obligatoires :

  • lignes de vie temporaires ou permanentes selon la durée du chantier
  • harnais antichute avec points d’ancrage certifiés
  • échafaudage ou nacelle pour les toitures à forte pente
  • périmètre de chantier balisé au sol
  • intervention uniquement par conditions météo favorables (pas de pluie, vent < 40 km/h)

Le matériel nécessaire selon la technique de pose

Le matériel varie amplement selon la technique de pose choisie, et c’est là qu’on voit la différence entre une installation en surimposition (la plus courante) et une intégration au bâti (bien plus complexe). Pour une toiture terrasse, on utilise encore un système différent avec des bacs lestés qui ne percent pas l’étanchéité.

Technique de poseMatériel spécifiqueOutillageDurée estimée
SurimpositionCrochets de toiture, rails aluminium, écrous de serrage, terragrif (mise à terre)Visseuse, meuleuse, clés dynamométriques, niveau laser1 à 2 jours pour 3 kWc
IntégrationAbergements latéraux, bavettes d’étanchéité, système d’accroche intégré, écrans sous-toiture renforcésCisaille à tuiles, découpe précise, outils de zinguerie2 à 3 jours pour 3 kWc
Bac acierBacs de lestage, plots antivibration, câbles de sécurisation anticycloniqueCalcul de charge admissible, vérification structure porteuse1 jour pour 3 kWc

Vidéos

PANNEAUX SOLAIRES : 4 erreurs à éviter ! (votre installation pourrait prendre feu🔥)

Plus d’informations sur notre site ➡️ https://eu1.hubs.ly/H0hcGwb0 Pour éviter que votre installation solaire prenne feu ou …

Pose de panneaux solaires photovoltaïques – Systovi On-Top

Cette vidéo amateur illustre les consignes de montage de panneaux solaires photovoltaïques sur une toiture inclinée couverture …

Les deux grandes méthodes de pose en toiture

Il existe deux approches radicalement différentes pour installer des panneaux photovoltaïques en toiture : la surimposition et l’intégration au bâti.

La pose en surimposition : principe et mise en œuvre

La pose en surimposition (aussi appelée ISB pour Installation en Surimposition au Bâti) consiste à installer les panneaux solaires au-dessus de la couverture existante, sans toucher à l’étanchéité de votre toit1. Concrètement, on visse des crochets de fixation dans les chevrons de la charpente en passant sous les tuiles, puis on pose des rails aluminium sur ces crochets, et enfin on clipse les panneaux sur les rails… le tout en laissant un espace de ventilation de 10 à 15 cm entre les panneaux et la toiture. Cette technique préserve parfaitement l’étanchéité d’origine puisqu’on ne retire aucune tuile, et elle permet une excellente ventilation naturelle qui améliore le rendement des panneaux (ils produisent mieux quand ils ne surchauffent pas). C’est la méthode la plus répandue, la moins coûteuse, et celle qui pose le moins de problèmes techniques à long terme.

L’intégration au bâti (IAB) : une pose complexe

L’intégration au bâti (IAB) remplace carrément des éléments de couverture par les panneaux photovoltaïques : on retire des tuiles ou ardoises sur la zone d’installation, et les panneaux deviennent eux-mêmes l’étanchéité du toit2. Cette technique exige une expertise bien supérieure car il faut poser des bavettes d’étanchéité tout autour des panneaux, installer des abergements latéraux pour raccorder proprement avec la couverture conservée, et garantir une parfaite étanchéité alors qu’on a créé une discontinuité dans le toit. Les installateurs doivent maîtriser les gestes de zinguerie, respecter avec scrupule les DTU de couverture, et anticiper les dilatations thermiques… Franchement, cette méthode était surtout intéressante avant 2018 quand elle donnait droit à un tarif de rachat EDF bonifié, mais depuis que cet avantage a disparu, elle ne se justifie presque plus sauf contrainte esthétique très forte (zone ABF par exemple). Le risque d’infiltrations à long terme et les coûts supérieurs la rendent moins attractive que la surimposition.

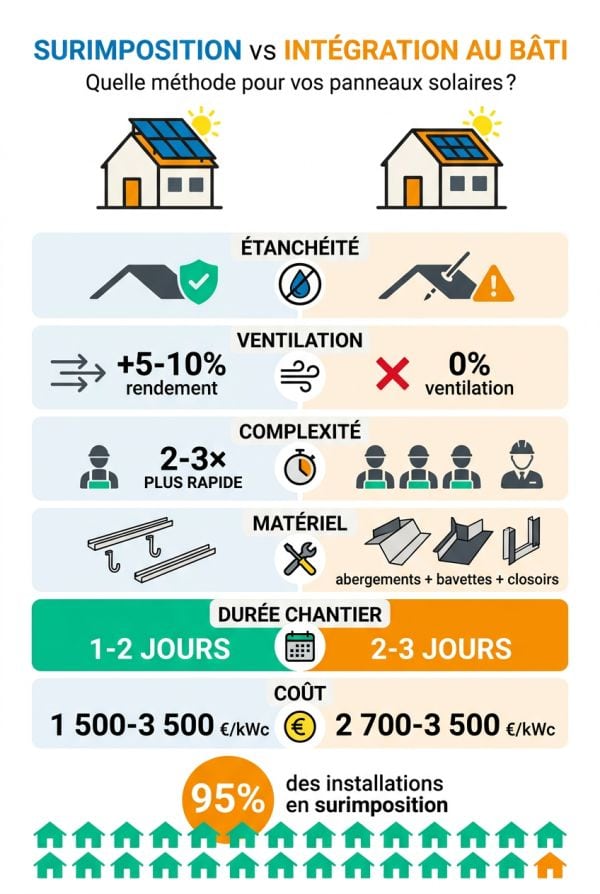

Comparaison technique des deux approches

Comparaison technique des deux approches

Comparons maintenant concrètement ces deux méthodes sur six critères déterminants. En matière d’étanchéité, la surimposition l’emporte haut la main puisqu’elle conserve la couverture d’origine intacte, alors que l’IAB crée des points de fragilité potentiels malgré tout le soin apporté aux raccordements. Pour la ventilation, là encore la surimposition gagne : l’espace entre panneaux et toiture permet une circulation d’air qui refroidit les modules et améliore leur rendement de 5 à 10%, tandis que l’IAB colle les panneaux contre la charpente sans ventilation arrière. La complexité de mise en œuvre ? Sans comparaison, l’IAB demande deux à trois fois plus de temps et un niveau d’expertise nettement supérieur, là où la surimposition suit un processus standardisé accessible à tout installateur qualifié. Côté matériel, l’IAB nécessite des composants d’étanchéité spécifiques (abergements, bavettes, closoirs) qui alourdissent la facture, contre un simple système crochets-rails pour la surimposition. La durée de chantier reflète cette différence : comptez 1 à 2 jours pour une installation de 3 kWc en surimposition, contre 2 à 3 jours minimum en IAB. Le coût relatif varie de 1 500 à 3 500 €/kWc en surimposition, contre 2 700 à 3 500 €/kWc en IAB3… pour un résultat moins performant thermiquement et plus risqué à long terme. Vous comprenez maintenant pourquoi 95% des installations actuelles se font en surimposition !

Le déroulement détaillé de l’installation physique

Maintenant que vous connaissez les deux grandes méthodes, voyons concrètement comment se déroule une installation en surimposition, étape par étape.

Phase 1 : Traçage et pose des crochets de fixation

Tout commence par le traçage précis de l’emplacement des panneaux sur la toiture : les installateurs montent sur le toit avec un mètre et une craie, repèrent l’emplacement des chevrons de charpente (c’est FONDAMENTAL, on ne fixe JAMAIS dans le vide !), et marquent les points de fixation des crochets en respectant les entraxes recommandés par le fabricant. Ensuite vient la pose des crochets de toiture : on soulève délicatement la tuile concernée, on visse le crochet directement dans le chevron avec des tire-fonds de 8 à 10 mm de diamètre et d’au moins 70 mm de longueur (c’est la norme DTU 31.2 qui impose ces dimensions), puis on repose la tuile par-dessus le crochet qui dépasse juste ce qu’il faut. Le point CRITIQUE ici, c’est de ne surtout pas percer l’écran sous-toiture (le film pare-pluie) plus que nécessaire, et certains installateurs posent même un joint d’étanchéité autour du tire-fond avant vissage… Cette phase conditionne toute la solidité et la pérennité de l’installation, alors pas question de bâcler !

Phase 2 : Installation des rails de support

Une fois tous les crochets en place, on passe à la pose des rails de support en aluminium qui recevront les panneaux. Voici la chronologie précise :

  1. positionnement et nivellement : les rails doivent être parfaitement horizontaux (ou verticaux selon le sens de pose choisi), vérifiés au niveau laser avec une tolérance de quelques millimètres seulement
  2. fixation sur crochets : chaque rail se clipse ou se visse sur les crochets en respectant les couples de serrage préconisés, en général entre 15 et 20 Nm selon les fabricants
  3. vérification espacement selon DTU : l’espacement entre rails dépend de la zone de vent (carte DTU), de la hauteur du bâtiment et de la pente du toit, typiquement entre 80 cm et 1,20 m
  4. mise à la terre : un terragrif (petite pièce métallique dentée) assure la continuité électrique entre les rails et la structure pour évacuer les charges statiques et protéger contre la foudre

Phase 3 : Montage et raccordement des panneaux

Voilà le moment spectaculaire où les panneaux solaires montent enfin sur le toit ! Les installateurs les hissent un par un avec un système de poulies ou d’échelle de couvreur (un panneau de 400 Wc pèse quand même dans les 20 kg), puis les positionnent sur les rails en commençant toujours par le bas de la toiture. Chaque panneau se fixe avec des clips de serrage qui se vissent sur les rails et maintiennent le cadre du module, en veillant à laisser un espace de dilatation de 10 à 15 mm entre chaque panneau… sinon, avec les variations de température, ils risquent de se déformer ! 😊 Ensuite vient le raccordement électrique provisoire : les installateurs connectent les câbles DC qui sortent de chaque panneau (un câble + et un câble -) en série ou en parallèle selon le schéma prévu, en utilisant des connecteurs MC4 étanches qui clipsent sans outil. Ces connexions provisoires permettent de tester la production avant de tout finaliser, mais attention, à ce stade l’installation n’est PAS encore raccordée à l’onduleur ni au réseau… on vérifie juste que chaque string (chaîne de panneaux) produit la tension attendue avec un multimètre.

Phase 4 : Vérifications finales et contrôles de sécurité

Avant de redescendre, les installateurs procèdent aux vérifications finales qui garantissent la sécurité et la performance de l’installation. Ils contrôlent le serrage de toutes les fixations avec une clé dynamométrique, vérifient visuellement qu’aucune tuile n’a été cassée ou déplacée, testent la continuité électrique de chaque string et mesurent sa tension à vide (qui doit correspondre aux spécifications des panneaux), puis s’assurent que tous les câbles sont correctement cheminés dans les passe-câbles étanches prévus pour traverser la toiture. Ils inspectent aussi avec minutie les points de fixation pour détecter toute trace d’infiltration potentielle, et vérifient que les panneaux sont bien alignés et de niveau… Une installation photovoltaïque de travers, ça se voit de loin et ça fait vraiment négligé ! Ils nettoient le chantier en évacuant tous les déchets (chutes de rails, emballages) et récupèrent les éventuelles tuiles cassées. À ce stade, la partie « toiture » est terminée, mais il reste encore le raccordement au réseau électrique qui se fera depuis le tableau électrique de la maison.

Spécificités selon le type de couverture

Chaque type de toiture impose ses propres contraintes techniques et son matériel de fixation adapté.

Toitures en tuiles mécaniques ou canal

Les tuiles mécaniques (tuiles plates à emboîtement comme les tuiles romanes, tuiles H, tuiles grand moule) sont les plus faciles à équiper car on trouve des crochets de toiture standardisés pour chaque modèle : il suffit de soulever la tuile, de glisser le crochet qui vient se poser sur le liteau (la latte de bois horizontale qui supporte les tuiles), puis de visser dans le chevron en dessous. Les tuiles canal (ces tuiles rondes typiques du Sud de la France) demandent une approche différente avec des crochets spéciaux qui se glissent entre la tuile de couvert et la tuile de courant, en veillant à ne pas les casser car elles sont plus fragiles… D’ailleurs, prévoyez toujours 5 à 10% de tuiles de remplacement sur un chantier, parce qu’il y en a toujours quelques-unes qui se brisent lors des manipulations. La différence majeure entre ces deux types, c’est que les tuiles mécaniques offrent un appui plus stable et une meilleure répartition des charges, alors que les tuiles canal nécessitent parfois de renforcer la charpente si elle est ancienne.

Toitures en ardoises et matériaux fragiles

Là, on entre dans une autre dimension de complexité et de précaution ! Les ardoises naturelles sont magnifiques mais extrêmement cassantes : un installateur inexpérimenté peut facilement en briser une dizaine rien qu’en marchant dessus avec des chaussures inadaptées… Il faut impérativement utiliser des échelles de couvreur qui répartissent le poids sur plusieurs ardoises, porter des chaussures à semelles souples, et manipuler chaque ardoise avec une délicatesse infinie lors de la pose des crochets. Les crochets pour ardoises sont d’ailleurs spécifiques : ils se glissent sous deux ardoises superposées et se vissent dans le voligeage (planche pleine sous les ardoises) plutôt que directement dans les chevrons. Certains matériaux comme les bardeaux bitumés ou les toitures en fibrociment ancien (attention, amiante !) nécessitent carrément l’intervention d’entreprises spécialisées avec des habilitations particulières… Franchement, si vous avez une toiture en ardoises ou en matériaux fragiles, ne laissez JAMAIS un installateur non expérimenté y toucher, les dégâts peuvent coûter une fortune en réfection !

Toitures terrasses et bacs acier

Les toitures terrasses (toits plats) et les bacs acier (toitures métalliques) se traitent avec des systèmes totalement différents qui évitent en général de percer l’étanchéité. Sur une toiture terrasse, on utilise des bacs de lestage : ce sont des structures métalliques qu’on pose simplement sur l’étanchéité (membrane EPDM ou bitume), qu’on leste avec des dalles béton ou des graviers pour résister au vent, et sur lesquelles on fixe les panneaux inclinés à 10-15° pour optimiser la production. L’avantage ? Zéro perçage donc zéro risque d’infiltration, installation rapide, et facilement démontable si besoin… L’inconvénient ? Il faut vérifier que la structure porteuse supporte la charge (comptez 30 à 50 kg/m² selon les systèmes) et prévoir des câbles de sécurisation anticycloniques en zone venteuse. Sur un bac acier, on peut soit lester aussi, soit utiliser des systèmes de fixation spéciaux qui se clipsent dans les nervures du bac sans le percer, soit (en dernier recours) visser avec des vis autoperceuses et des joints EPDM… mais là, attention à la garantie décennale de l’étanchéité !

Les points critiques nécessitant une expertise professionnelle

Après avoir vu toutes ces spécificités selon les types de toiture, vous comprenez mieux pourquoi certains points nécessitent absolument un savoir-faire professionnel.

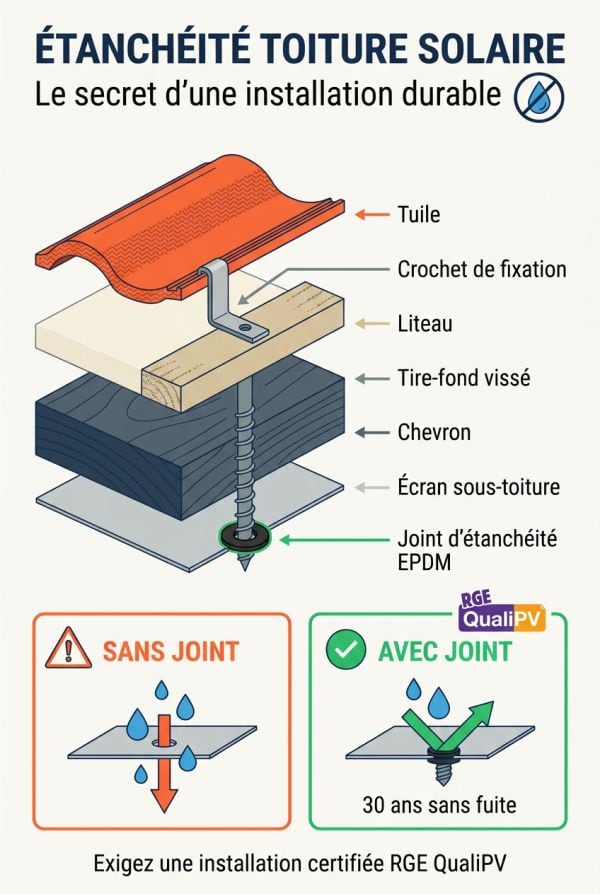

L’étanchéité : le défi majeur de toute installation

L'étanchéité : le défi majeur de toute installation

Voici ce qui se passe réellement au niveau d’un point de fixation sur votre toiture, de l’extérieur vers l’intérieur : d’abord la tuile elle-même qui constitue la première barrière contre la pluie, puis le crochet de fixation qui passe sous cette tuile et vient se poser sur le liteau (la latte de bois qui supporte les tuiles), ensuite le tire-fond (grosse vis) qui traverse le liteau et s’ancre dans le chevron de la charpente situé en dessous, puis l’écran sous-toiture (film pare-pluie) qui est percé au passage du tire-fond, et enfin un éventuel joint d’étanchéité (souvent en EPDM ou en mastic silicone) que les installateurs sérieux posent autour du tire-fond avant vissage pour compenser le perçage de l’écran sous-toiture.

Mais attention…

Certains installateurs peu scrupuleux négligent ce joint, estimant que l’écran sous-toiture n’est qu’une sécurité secondaire et que la tuile suffit… Grosse erreur ! En cas de pluie battante ou de neige poudreuse, l’eau peut remonter par capillarité sous les tuiles, et si l’écran sous-toiture est percé sans joint, elle s’infiltre directement dans l’isolant puis dans la maison. Un installateur certifié RGE QualiPV connaît ces risques et applique systématiquement les bonnes pratiques : vissage dans l’axe du chevron (jamais en biais), utilisation de tire-fonds adaptés à l’essence du bois, pose de joints d’étanchéité, et vérification visuelle de chaque point de fixation avant de poursuivre. C’est ce niveau d’exigence qui fait toute la différence entre une installation qui tiendra 30 ans sans problème et une installation qui fuira au bout de 5 ans…

Les normes DTU et règles de mise en œuvre

Parlons maintenant sérieusement des normes techniques qui encadrent ces installations et que tout professionnel doit respecter :

  • DTU 31.2 (toitures inclinées) : définit les règles de fixation dans la charpente, les entraxes maximum entre points de fixation selon les zones de vent, et les précautions d’étanchéité
  • NFC 15-100 (électrique) : impose les sections de câbles, les protections différentielles, les distances de sécurité et le dimensionnement de l’installation électrique
  • obligations ventilation entre panneaux et toiture : espace minimum de 10 cm pour éviter la surchauffe et l’accumulation d’humidité, avec entrées et sorties d’air libres
  • distances réglementaires : recul minimum de 20 cm par rapport au faîtage et aux rives du toit pour résister aux vents violents (règle DTU), hauteur maximum autorisée selon les PLU locaux

Ces normes ne sont pas de simples recommandations, elles conditionnent la garantie décennale de l’installateur et votre couverture d’assurance ! Si un installateur vous dit qu’il peut « faire plus simple » ou « adapter les règles », fuyez en courant… Une installation non conforme aux DTU ne sera jamais couverte par l’assurance en cas de sinistre (arrachement par tempête, infiltration, incendie), et vous pourriez vous retrouver avec des dizaines de milliers d’euros de dégâts à votre charge. Voilà pourquoi l’autorisation d’urbanisme à obtenir auprès de votre mairie vérifie aussi la conformité technique du projet4.

Retour d’expérience : les erreurs fréquentes à éviter

J’ai discuté avec plusieurs installateurs certifiés RGE qui interviennent régulièrement pour réparer les bêtises de leurs confrères moins scrupuleux… Voici les erreurs qu’ils rencontrent le plus souvent : d’abord, la fixation dans les liteaux plutôt que dans les chevrons, ce qui tient très bien… pendant 2 ans, puis les tire-fonds se desserrent peu à peu et les panneaux bougent à chaque coup de vent jusqu’à ce que les câbles se déconnectent ou que les rails se tordent. Le perçage de l’écran sous-toiture sans aucun joint d’étanchéité, qui provoque des infiltrations invisibles pendant des mois (l’eau coule dans l’isolant) jusqu’au jour où vous voyez une tache d’humidité au plafond… trop tard, l’isolant est foutu et la charpente commence à pourrir. Troisième erreur classique : le non-respect des distances de dilatation entre panneaux, résultat les cadres se touchent et se déforment avec les variations de température, créant des microfissures dans les cellules photovoltaïques qui réduisent la production. Quatrième bêtise : l’absence de mise à la terre correcte, qui expose à des risques électriques et rend l’installation non conforme à la norme NFC 15-100. Cinquième erreur : le mélange de panneaux de puissances différentes sur le même string sans optimiseur, ce qui bride la production de toute la chaîne au niveau du panneau le plus faible. Et enfin, sixième erreur majeure : l’installation sans vérifier la capacité portante de la charpente, particulièrement sur les bâtiments anciens ou les hangars agricoles où la structure peut ne pas supporter les 15 à 20 kg/m² en plus des panneaux… J’ai vu un hangar dont la charpente s’est littéralement affaissée de 15 cm après la pose de 100 m² de panneaux, catastrophe ! Tous ces problèmes ont un point commun : ils sont évitables avec un installateur compétent qui suit les grandes étapes de l’installation dans les règles de l’art.

Est-il possible de poser des panneaux solaires sans autorisation ?

Non, une déclaration préalable de travaux est obligatoire car l’installation modifie l’aspect extérieur du bâtiment5. Vous devez déposer ce dossier en mairie avant le début des travaux et attendre un mois minimum.

Est-il vraiment rentable d’installer des panneaux solaires ?

Oui, une installation photovoltaïque couvre 30 à 50% de vos besoins électriques et s’amortit en 7 à 12 ans grâce à l’autoconsommation et la revente du surplus à EDF6. Avec une durée de vie de 25 à 30 ans, vous bénéficiez ensuite d’électricité quasi gratuite pendant 15 à 20 ans.

Comment fixer des panneaux solaires sur un toit ?

On visse des crochets dans les chevrons de la charpente en passant sous les tuiles, puis on fixe des rails aluminium sur ces crochets, et enfin on clipse les panneaux sur les rails. Cette technique en surimposition préserve l’étanchéité de la toiture tout en assurant une ventilation optimale sous les panneaux.

Quel est le prix d’une installation de panneaux solaires sur un toit ?

Comptez entre 1 500 et 3 500 €/kWc pour une installation en surimposition (la plus courante), soit 4 500 à 10 500 € pour 3 kWc7. L’intégration au bâti coûte 2 700 à 3 500 €/kWc mais n’est plus vraiment justifiée depuis la suppression du tarif bonifié.

Sources

  • https://dualsun.com/guides/installation-entretien/panneau-solaire-toiture/ [1] [2]
  • https://www.hellowatt.fr/panneaux-solaires-photovoltaiques/panneau-solaire-toiture/ [3]
  • https://www.service-public.gouv.fr/particuliers/vosdroits/F36798 [4] [5]
  • https://www.hellowatt.fr/panneaux-solaires-photovoltaiques/panneau-solaire-toiture [6] [7]

Foire aux questions

Non, la pose de panneaux solaires sur toiture nécessite systématiquement une l’autorisation d’urbanisme à obtenir auprès de votre mairie [https://www.service-public.fr/particuliers/vosdroits/F36798]. Cette déclaration préalable de travaux est obligatoire car l’installation modifie l’aspect extérieur de votre bâtiment, même en zone non protégée.

Oui, une installation photovoltaïque s’amortit en 7 à 12 ans selon votre région et votre taux d’autoconsommation, pour une durée de vie dépassant 25 ans. Avec la TVA réduite à 5,5% depuis octobre 2025 pour les installations jusqu’à 9 kWc [https://www.economie.gouv.fr/particuliers/faire-des-economies-denergie/installation-de-panneaux-solaires-vous-avez-droit-des], la prime à l’autoconsommation et la revente du surplus à EDF OA, le retour sur investissement est réel.

La fixation de panneaux solaires sur toit tuile se fait en vissant des crochets spécifiques directement dans les chevrons de la charpente, après avoir déposé localement quelques tuiles. Des rails aluminium sont ensuite fixés sur ces crochets, puis les panneaux sont clipsés sur les rails. L’étanchéité est assurée par des pièces d’écart qui relèvent les tuiles adjacentes.

Le coût varie entre 1 500 et 3 500 € par kWc installé en surimposition, soit 4 500 à 10 500 € pour une installation classique de 3 kWc. L’intégration au bâti coûte plus cher, entre 2 700 et 3 500 € par kWc. Ces tarifs incluent le matériel, la pose et le raccordement au réseau par un installateur RGE.
