Comment se déroule une installation de panneaux solaires

Installer des panneaux solaires, c’est un projet qui peut paraître impressionnant vu de l’extérieur, mais rassurez-vous : le processus est parfaitement cadré et vous serez accompagné à chaque étape !

Concrètement, il faut compter entre 6 et 12 mois entre votre décision et la production de vos premiers kilowattheures, avec trois grandes phases : la préparation (étude technique et démarches administratives), le chantier lui-même (1 à 3 jours de pose), puis le raccordement et la mise en service. Votre rôle ? Valider quelques points clés aux moments stratégiques, le reste étant pris en charge par confier la pose à un installateur qualifié.

Nous allons détailler ici ce qui se passe vraiment, semaine après semaine, en vous donnant les repères de durée réalistes et en identifiant précisément les moments où vous devrez agir… parce qu’un projet photovoltaïque bien préparé, c’est un chantier qui se rentabilise sereinement pendant 25 ans minimum !

Les grandes étapes de votre projet solaire : de la décision à la production

Avant de rentrer dans le détail de chaque phase, prenons un peu de hauteur pour voir l’ensemble du parcours qui vous attend.

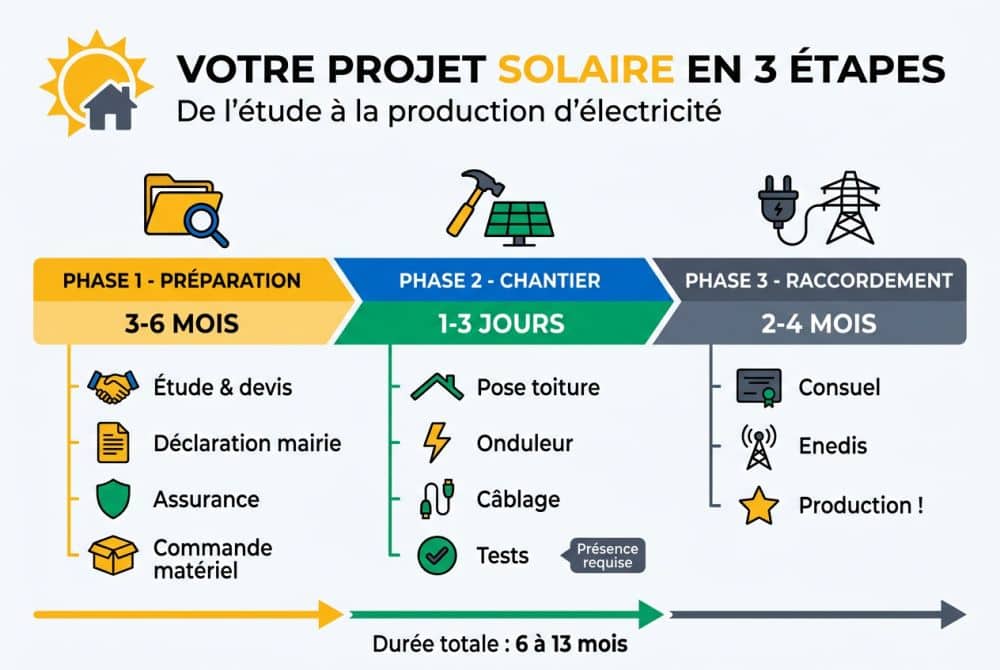

Vue d’ensemble du parcours d’installation

Vue d'ensemble du parcours d'installation

Votre projet photovoltaïque se décompose en trois grandes phases bien distinctes. La phase préparatoire dure en général entre 3 et 6 mois : c’est le moment où qui réalise la pose vient chez vous pour l’étude technique, où vous validez le devis, où la déclaration préalable est déposée en mairie et où vous attendez le feu vert administratif. C’est aussi durant cette période que vous allez échanger avec votre assureur, vérifier les autorisations et aides à prévoir, et que l’installateur va commander le matériel.

Vient ensuite la phase de chantier, qui ne dure que 1 à 3 jours selon la taille de votre installation : c’est le moment où les équipes montent sur votre toit pour la pose en toiture, installent l’onduleur, réalisent le câblage et effectuent les premiers tests. Votre présence est nécessaire au début et à la fin du chantier pour les validations, mais le gros du travail se fait sans vous. La phase post-chantier s’étale sur 2 à 4 mois : c’est le délai pour obtenir l’attestation Consuel, pour qu’Enedis vienne raccorder votre installation au réseau, et pour que vous puissiez enfin commencer à produire et consommer (ou revendre) votre électricité solaire.

Les délais réalistes à prévoir selon votre configuration

Tous les projets photovoltaïques ne se ressemblent pas, et les délais peuvent varier du simple au double selon votre situation. Voici un tableau pour vous donner des repères concrets :

Type de projetDurée totaleFacteurs d’accélérationPoints de vigilance
Installation < 3 kWc, toiture simple, zone non protégée6 à 8 moisDémarches en période creuse (hors été), installateur réactif, dossier complet dès le départDélai mairie variable (1 mois minimum incompressible)
Installation 3 à 9 kWc, toiture tuiles ou ardoises, zone classique8 à 10 moisAnticipation des démarches Enedis, choix d’une pose conforme par un pro RGE disponible rapidementDélai raccordement Enedis (jusqu’à 3 mois en zone tendue)
Installation > 9 kWc ou toiture complexe (bac acier, fibrociment)10 à 12 moisInstallateur spécialisé, bureau d’études intégré, bonne coordination avec EnedisÉtudes de raccordement plus longues, renforcement réseau parfois nécessaire
Zone ABF, monuments historiques, site classé12 à 18 moisDossier architectural soigné dès le départ, échanges anticipés avec l’Architecte des Bâtiments de FranceDélais d’instruction rallongés (3 à 6 mois en plus), refus possible nécessitant adaptations

Les facteurs qui accélèrent vraiment votre projet ? Un dossier administratif complet dès le premier jour, un installateur qui connaît bien les procédures locales, et votre réactivité sur les quelques validations qu’on vous demandera. À l’inverse, les projets qui traînent sont souvent ceux où il manque une pièce dans le dossier mairie, où le client tarde à renvoyer les documents signés, ou où l’installateur doit repasser plusieurs fois pour des mesures complémentaires…

Vidéos

Installer des panneaux solaires au sol : notre montage complet, étape par étape

Épisode 3/7 – Montage et branchements de notre installation solaire Panneaux, structure, câblage, raccordements : dans cet …

[TUTO] Raccorder le kit solaire sur le tableau électrique de la maison

Découvrez comment raccorder votre kit solaire sur le tableau électrique de votre maison dans ce tutoriel court et simple !

La phase préparatoire : poser les bases de votre installation (3 à 6 mois)

Cette phase est la plus longue du projet, mais c’est aussi la plus importante : c’est là que tout se joue !

L’étude technique et la visite de faisabilité

Après avoir contacté un poseur dans votre département, la première étape concrète sera la visite technique à votre domicile. Un technicien de l’entreprise passe en général entre 1h et 2h chez vous pour étudier votre toiture : il monte dessus pour vérifier l’état de la charpente, des tuiles ou ardoises, mesure précisément les surfaces disponibles, identifie les éventuels ombrages (arbres, cheminée, bâtiment voisin), contrôle l’orientation et l’inclinaison, et repère le chemin de câbles jusqu’à votre tableau électrique. Cette visite est aussi l’occasion pour vous de poser toutes vos questions, de préciser vos attentes (autoconsommation ou revente totale ?), et de discuter du dimensionnement optimal de votre installation.

Le technicien va également vérifier votre installation électrique existante et l’emplacement prévu pour l’onduleur (garage, cellier, local technique). Il prendra des photos, fera un relevé cadastral si besoin, et repartira avec tous les éléments nécessaires pour établir un devis précis. Quelques jours plus tard, vous recevrez une proposition détaillée incluant le nombre exact de panneaux, leur puissance totale en kWc, la production annuelle estimée en kWh, le coût de la main d’œuvre et du matériel, ainsi que les démarches administratives prévues. C’est le moment de comparer plusieurs devis si vous en avez demandé à d’autres installateurs… et de ne surtout pas vous précipiter sur le premier venu qui débarque chez vous sans rendez-vous ! 😊

Les démarches administratives à anticiper

Une fois le devis validé et signé, l’installateur (s’il est sérieux) va s’occuper de la plupart des démarches administratives à votre place. Voici les principales étapes dans l’ordre chronologique :

  1. Dépôt de la déclaration préalable de travaux : obligatoire dans la quasi-totalité des cas, ce dossier est déposé en mairie et instruit sous 1 mois (délai légal incompressible). Dans certaines zones protégées (ABF, périmètre de monuments historiques, site classé), il faut parfois un permis de construire et l’instruction peut prendre 3 à 6 mois.
  2. Demande de raccordement auprès d’Enedis : cette démarche peut être lancée en parallèle de la déclaration préalable pour gagner du temps. Enedis dispose d’un délai réglementaire pour vous faire une proposition de raccordement (variable selon la puissance demandée).
  3. Validation par votre assurance habitation : prévenez votre assureur que vous allez installer des panneaux solaires, certains contrats nécessitent un avenant (en général sans surcoût si l’installation est réalisée par un professionnel RGE).
  4. Autorisation du syndic de copropriété : si vous êtes en copropriété, même pour une maison individuelle dans un lotissement avec parties communes, il faut parfois l’accord du syndic ou de l’assemblée générale.

Le bon réflexe ? Demander à votre installateur un rétro-planning précis des démarches, avec les documents que vous devrez fournir et les délais à respecter. Un installateur qui connaît bien les procédures locales vous fera gagner des semaines, voire des mois !

Le jour du chantier : déroulement de la pose (1 à 3 jours)

Ça y est, toutes les autorisations sont obtenues, le matériel est arrivé, l’équipe de pose va débarquer chez vous…

À quoi s’attendre le jour J

Le matin du chantier, vous verrez arriver une équipe de 2 à 4 personnes selon la taille de votre installation, avec un camion chargé de matériel : les panneaux solaires (emballés et protégés), les rails de fixation, l’onduleur, le câblage, et tout l’outillage nécessaire. L’équipe va commencer par sécuriser la zone de travail, installer des échafaudages ou une nacelle si nécessaire, et mettre en place les protections pour éviter d’abîmer votre jardin ou vos plantations. Rassurez-vous, les installateurs sérieux prennent toutes les précautions pour travailler en sécurité et minimiser les nuisances.

Côté bruit, il faut s’attendre à quelques heures de perceuse et de visseuse pour la fixation des rails, mais rien d’insupportable. La coupure d’électricité n’interviendra que le dernier jour, au moment du raccordement de l’onduleur à votre tableau électrique, et elle ne dure en général que quelques heures. Si vous travaillez à domicile ou avez des équipements sensibles (congélateur, serveur informatique), prévenez l’installateur à l’avance pour organiser au mieux cette coupure. Voici ce qui va se passer concrètement :

Les étapes techniques de la pose

Le chantier se déroule toujours dans le même ordre logique, même si les techniques varient selon le type de toiture. L’équipe commence par préparer la surface du toit : elle va retirer quelques tuiles ou ardoises aux emplacements prévus pour les fixations, vérifier l’état de la charpente en dessous, et installer les crochets de toiture qui vont supporter l’ensemble de la structure. Ces crochets sont vissés directement dans les chevrons (les poutres de la charpente) pour garantir une solidité maximale, puis les tuiles sont reposées autour pour assurer l’étanchéité.

Une fois les crochets en place, les installateurs fixent les rails en aluminium qui vont accueillir les panneaux, en veillant avec scrupule à l’horizontalité et au parallélisme. C’est sur ces rails que viennent se clipser les panneaux photovoltaïques, un par un, avec leurs fixations spécifiques. Pendant ce temps, un autre membre de l’équipe s’occupe du câblage : il fait passer les câbles depuis les panneaux jusqu’à l’onduleur (souvent installé dans le garage ou un local technique), en respectant les normes électriques en vigueur. L’onduleur est raccordé à votre tableau électrique et au compteur, et l’installation est testée pour vérifier que tout fonctionne correctement. Pour tous les détails techniques de ces opérations, je vous renvoie vers notre article dédié sur la pose en toiture.

Votre rôle pendant le chantier

Vous n’avez pas besoin de rester collé aux installateurs toute la journée, mais votre présence est requise à quelques moments clés. Voici ce qu’on attend de vous :

  • Validation du démarrage des travaux : être présent le matin pour accueillir l’équipe, montrer les accès (combles, garage, tableau électrique), et confirmer les derniers détails (emplacement exact de l’onduleur, chemin de câbles privilégié).
  • Point d’étape en milieu de chantier : si la pose s’étale sur plusieurs jours, l’installateur vous fera en général un point en fin de première journée pour vous montrer l’avancement et s’assurer que tout correspond à vos attentes.
  • Réception des travaux et signature du PV : à la fin du chantier, vous devrez inspecter l’installation avec le chef d’équipe, vérifier que tout est conforme au devis, tester le fonctionnement, et signer le procès-verbal de réception. C’est le moment de poser toutes vos questions sur l’utilisation, l’entretien, et le suivi de production.
  • Questions à poser impérativement : comment accéder au monitoring de production ? Que faire en cas de message d’erreur sur l’onduleur ? Quand et comment nettoyer les panneaux ? Qui contacter en cas de problème ? Un bon installateur prend le temps de vous former à l’utilisation de votre installation.

N’hésitez pas à prendre des photos du chantier à chaque étape, c’est toujours utile pour vos dossiers d’assurance et pour garder une trace de ce qui a été fait !

Après la pose : du chantier terminé à la production d’électricité (2 à 4 mois)

Les panneaux sont sur le toit, l’onduleur ronronne dans le garage… mais vous ne produisez pas encore officiellement !

Le raccordement au réseau Enedis

Même si votre installation est physiquement terminée, vous ne pouvez pas encore raccorder une installation en autoconsommation ou injecter de l’électricité sur le réseau tant qu’Enedis n’est pas intervenu. Votre installateur (ou vous-même selon ce qui a été convenu) va transmettre à Enedis la demande de mise en service, accompagnée de l’attestation Consuel (voir ci-dessous) et du certificat de conformité de l’installation. Enedis dispose alors d’un délai réglementaire pour programmer l’intervention : en théorie 6 semaines maximum pour une installation en autoconsommation, mais dans les faits il faut plutôt compter 2 à 3 mois en zone tendue.

Le jour de l’intervention Enedis, un technicien vient installer ou paramétrer votre compteur Linky pour qu’il comptabilise à la fois votre consommation et votre production (ou injection si vous revendez). Cette intervention dure en général moins d’une heure et ne nécessite pas de travaux en plus. Vous recevrez ensuite par courrier votre convention d’autoconsommation ou votre contrat d’achat (si vous avez opté pour la revente totale ou du surplus), qu’il faudra signer et renvoyer. Pour tout comprendre sur cette étape déterminante, consultez notre guide détaillé sur le raccordement Enedis.

L’attestation de conformité Consuel

Le Consuel (Comité National pour la Sécurité des Usagers de l’Électricité) est un organisme indépendant qui vérifie la conformité de toute nouvelle installation électrique avant sa mise en service. Pour une installation photovoltaïque, l’attestation Consuel est OBLIGATOIRE, c’est la loi ! Sans elle, Enedis refuse de raccorder votre installation au réseau. C’est votre installateur qui doit normalement s’occuper de cette démarche : il remplit le formulaire en ligne sur le site du Consuel, télécharge les documents techniques (schéma électrique, photos, certificats de conformité du matériel), et paie les frais de dossier (environ 150 à 200 € selon la puissance de l’installation).

Le Consuel traite ensuite votre dossier sous 2 à 4 semaines en moyenne et vous envoie l’attestation par courrier (et par email si vous avez fourni une adresse). Cette attestation est valable à vie pour votre installation, conservez-la précieusement ! En cas de contrôle par Enedis ou si vous revendez votre maison, on pourra vous la demander. Attention, certains installateurs peu scrupuleux « oublient » de faire cette démarche ou vous demandent de la faire vous-même alors que c’est inclus dans leur prestation… vérifiez bien ce point dans votre devis avant de signer !

La mise en service et le début de production

Une fois que vous avez en main l’attestation Consuel et que le technicien Enedis est passé, vous pouvez enfin produire officiellement votre électricité solaire. Voici les dernières étapes avant de voir vos premiers kWh verts :

  1. Activation du compteur Linky en mode production : le technicien Enedis configure votre compteur pour qu’il comptabilise séparément votre consommation et votre production (ou injection). Vous pouvez suivre ces données en temps réel via l’application Enedis ou directement sur l’écran du compteur.
  2. Signature du contrat d’achat avec EDF OA ou un autre fournisseur : si vous avez choisi la revente totale ou du surplus, vous devez signer un contrat d’obligation d’achat d’une durée de 20 ans. Ce contrat fixe le tarif auquel votre électricité sera rachetée (tarif garanti sur toute la durée). Le délai de mise en place est d’environ 1 mois après réception de votre dossier complet.
  3. Paramétrage de votre système de monitoring : la plupart des onduleurs modernes sont équipés d’une connexion Wi-Fi ou Ethernet qui permet de suivre votre production en temps réel sur une application mobile ou un site web. Votre installateur doit vous montrer comment y accéder et interpréter les données.
  4. Production de votre premier kilowattheure solaire : le grand moment ! Dès que le soleil brille sur vos panneaux et que tout est raccordé, vous commencez à produire. Regardez l’onduleur s’allumer, les chiffres défiler sur le monitoring, et savourez ce premier kWh 100% renouvelable… vous venez de rejoindre la communauté des producteurs d’énergie verte !

L’écosystème d’acteurs qui interviennent sur votre projet

Un projet photovoltaïque, ce n’est pas qu’une histoire entre vous et votre installateur : plusieurs acteurs interviennent à différents moments.

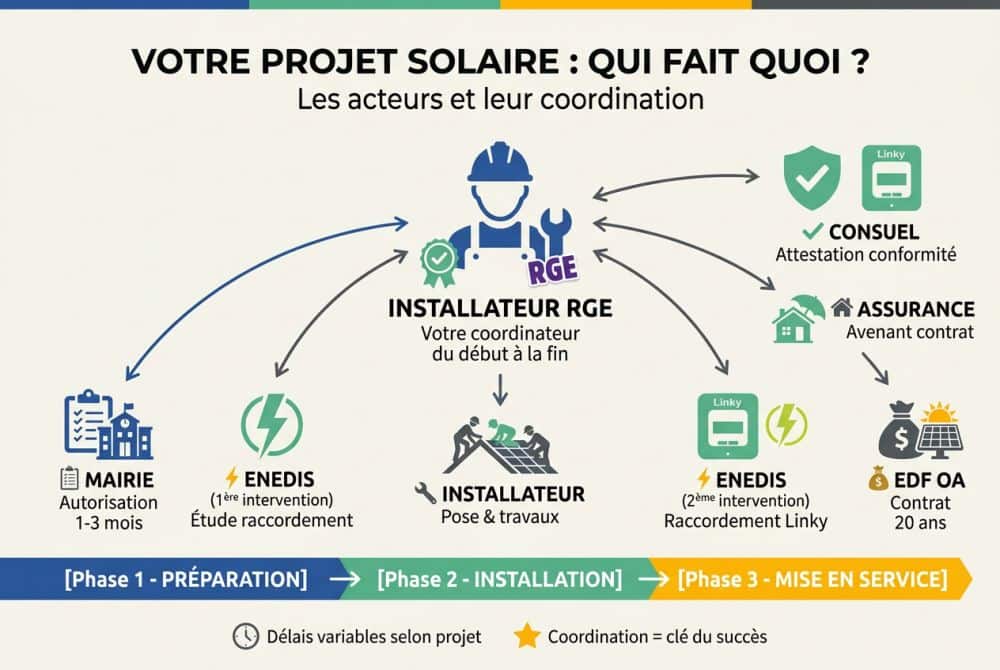

Qui fait quoi et à quel moment

Qui fait quoi et à quel moment

Votre installateur RGE est évidemment l’acteur central du projet : il réalise l’étude technique, vous conseille sur le dimensionnement, dépose les autorisations administratives (ou vous accompagne dans ces démarches), commande le matériel, réalise la pose, effectue les raccordements électriques, et s’occupe de la demande Consuel. C’est votre interlocuteur principal du début à la fin, celui qui coordonne toutes les autres interventions. Choisir un installateur sérieux et expérimenté, c’est s’assurer que tous les autres acteurs seront correctement sollicités aux bons moments.

La mairie intervient au début du projet pour instruire votre déclaration préalable de travaux ou votre permis de construire. Le délai d’instruction est d’1 mois pour une déclaration préalable, 2 mois pour un permis de construire (3 mois en zone protégée). Passé ce délai sans réponse, l’autorisation est tacitement accordée… mais exigez toujours un certificat de non-opposition par écrit ! Enedis, le gestionnaire du réseau électrique, intervient à deux reprises : d’abord pour étudier votre demande de raccordement et vous faire une proposition technique et financière (délai variable selon la complexité), puis pour effectuer le raccordement physique et paramétrer votre compteur Linky une fois les travaux terminés.

Le Consuel examine votre dossier de conformité électrique à distance et vous délivre l’attestation obligatoire pour la mise en service. Votre assurance habitation doit être informée de l’installation et peut nécessiter un avenant à votre contrat (en général gratuit si l’installation est aux normes). Si vous optez pour la revente d’électricité, EDF OA (Obligation d’Achat) ou un autre acheteur obligé devient votre client : il vous achète votre production pendant 20 ans à un tarif garanti. Tous ces acteurs doivent être coordonnés au bon moment, et c’est là qu’un bon installateur fait toute la différence !

Les moments critiques nécessitant votre action

Il existe quelques points de passage obligés où VOUS devez agir rapidement, sans quoi tout le projet se retrouve bloqué. Le premier moment critique, c’est la signature du devis : tant que vous ne l’avez pas renvoyé signé avec les acomptes éventuels, l’installateur ne peut pas commander le matériel ni lancer les démarches administratives. Certains matériels (onduleurs spécifiques, panneaux haute performance) ont des délais de livraison de plusieurs semaines, donc chaque jour compte.

Deuxième point de blocage fréquent : les documents à fournir pour la déclaration préalable. Si vous tardez à donner à votre installateur les plans cadastraux, les photos de la maison, ou votre accord écrit, le dossier ne peut pas être déposé en mairie et tout le calendrier prend du retard. Troisième moment où votre réactivité est déterminante : la réception des travaux et signature du PV. Tant que ce document n’est pas signé, l’installateur ne peut pas déclencher la demande Consuel ni finaliser le dossier Enedis. Si vous partez en vacances juste après la pose sans avoir signé, vous bloquez le projet pendant des semaines !

Dernier point critique souvent sous-estimé : la signature et le renvoi des contrats (Enedis, EDF OA). Ces documents arrivent par courrier, et beaucoup de clients les laissent traîner sur un coin de table… résultat, la mise en service est retardée de plusieurs semaines alors que l’installation est prête à produire ! Mon conseil : dès que vous recevez un document à signer dans le cadre de votre projet photovoltaïque, traitez-le dans les 48h maximum. C’est la meilleure façon de respecter le planning et de produire au plus vite vos premiers kWh solaires.

Ce qui peut allonger votre projet : facteurs de variation

Tous les projets ne se déroulent pas à la même vitesse, et certaines configurations demandent plus de temps que d’autres.

Les spécificités de votre configuration

Plusieurs facteurs peuvent rallonger de façon significative les délais de votre projet photovoltaïque. Voici les principaux à connaître :

  • Toiture complexe ou ancienne : si vous avez une toiture en fibrociment (amiante), en bac acier, en zinc, ou une charpente ancienne nécessitant un renforcement, il faut prévoir des études complémentaires et parfois l’intervention d’un bureau d’études structure. Comptez 1 à 2 mois en plus.
  • Zone ABF ou périmètre de monuments historiques : dans ces zones protégées, votre projet doit être validé par l’Architecte des Bâtiments de France. L’instruction du dossier prend 3 à 6 mois, et il peut y avoir des demandes de modification (couleur des panneaux, emplacement, intégration). Prévoyez large dans votre planning !
  • Installation de puissance supérieure à 3 kWc : au-delà de ce seuil, les démarches Enedis sont plus lourdes, avec parfois une étude de raccordement spécifique et des travaux sur le réseau public. Le délai peut passer de 2 à 4 mois, voire plus en zone rurale où le réseau est moins dimensionné.
  • Raccordement distant ou réseau saturé : si votre maison est éloignée du transformateur Enedis le plus proche, ou si le réseau local est déjà saturé par d’autres installations photovoltaïques, Enedis peut vous demander de financer un renforcement du réseau. Les délais explosent alors (6 à 12 mois) et les coûts aussi…

Témoignage : le parcours de Marie en Bretagne

Pour vous donner un exemple concret, je vous partage le retour d’expérience de Marie, une lectrice du blog qui a équipé sa maison près de Quimper d’une installation de 6 kWc en 2025. Marie a contacté trois installateurs en février, choisi le sien début mars après comparaison des devis, et signé son contrat le 15 mars. La visite technique avait eu lieu mi-février, et l’installateur a déposé la déclaration préalable en mairie le 20 mars.

Première difficulté : la mairie a mis 5 semaines au lieu de 4 pour donner son accord (période de vacances scolaires), retardant le lancement de la commande de matériel. Les panneaux sont arrivés fin mai, et la pose a eu lieu les 10 et 11 juin (2 jours pour 20 panneaux sur une toiture en ardoises). L’installateur a déposé le dossier Consuel le 15 juin, et l’attestation est arrivée le 8 juillet. Marie pensait produire dès la mi-juillet… mais là, GROS problème : Enedis lui a annoncé un délai de 3 mois pour l’intervention à cause d’un manque de techniciens dans son secteur ! Le raccordement n’a finalement eu lieu que début octobre, soit 7 mois après la signature du devis. Au total, Marie a attendu 7 mois entre sa décision et sa première production, alors que son installateur lui avait annoncé 5 mois. Mais depuis octobre, tout roule : elle produit en moyenne 500 kWh par mois (production annuelle estimée en Bretagne : 1100 kWh/kWc1), et elle a déjà réduit sa facture d’électricité de 40% !

Source

  • https://bretagne.chambres-agriculture.fr/detail-dossier/photovoltaique-agricole-definition-valorisation-rentabilite-et-etapes-cles [1]

Foire aux questions

Les étapes principales sont : l’étude technique et visite de faisabilité, les démarches administratives (déclaration préalable en mairie), la pose physique sur toiture (1 à 3 jours), l’obtention de l’attestation Consuel, le raccordement par Enedis, et enfin la mise en service avec signature du contrat d’achat si revente.

L’ordre de branchement est le suivant : les panneaux solaires sont câblés en série ou parallèle selon la configuration, reliés à l’onduleur (ou aux micro-onduleurs), qui est lui-même raccordé au tableau électrique de la maison via un disjoncteur dédié, et enfin connecté au compteur Linky pour la comptabilisation de la production.

Avant toute intervention, il faut sécuriser la zone de travail avec des échafaudages ou harnais, vérifier la solidité de la charpente et l’état de la toiture, couper l’alimentation électrique du tableau pour les branchements, et s’assurer que tous les équipements de protection individuelle (casque, gants, chaussures de sécurité) sont portés par les installateurs.

Le raccordement au réseau nécessite : déposer une demande de raccordement auprès d’Enedis avec les caractéristiques de l’installation, obtenir l’attestation Consuel prouvant la conformité électrique, attendre l’intervention d’un technicien Enedis pour paramétrer le compteur Linky (délai de 2 à 3 mois), puis signer la convention d’autoconsommation ou le contrat d’achat selon votre choix.
